Beter Biest: nieuwe riolering en inrichting van enkele straten

Luchtfoto van de omgeving waar gewerkt gaat worden.  Bekijk deze foto groter.

Luchtfoto van de omgeving waar gewerkt gaat worden.

Gemeente Weert en aannemer BAM werken aan een nieuwe inrichting van enkele straten in de Biest. De werkzaamheden bestaan uit het vervangen van de bestaande riolering en de aanleg van een extra riool voor regenwater. Met het vervangen van de riolering grijpen we meteen de kans om de straten opnieuw in te richten. Dit doen we samen met bewoners en de klankbordgroep.

Het project bestaat uit de volgende straten: Slotstraat, Charitasstraat, Franciscanenstraat, Kloosterstraat tussen Biest en Graafschap Hornelaan, Herenstraat tussen Charitasstraat en Graafschap Hornelaan, Graaf Jacobstraat tussen Herenstraat en Philips van Hornestraat en Charitashof.

Wat hebben we al gedaan?

We horen graag van bewoners hoe we de woonstraten het beste kunnen inrichten. Dit hebben we gedaan tijdens de bijeenkomst in de straat op 29 januari 2025.  De klankbordgroep is op 26 februari, 12 maart en 27 maart bij elkaar geweest om mee te denken over parkeerdruk, verkeersveiligheid en groen.  De presentatie en het verslag van deze bijeenkomsten zijn onderaan deze pagina te downloaden. Tijdens de bijeenkomst op 6 mei hebben we het ontwerp gepresenteerd aan bewoners.

Alle ideeën, reacties en verzoeken over het ontwerp zijn verzameld. Deze lijst en een terugkoppeling hierop bekijk je onderaan deze pagina.

Wat gaan we maken?

Het definitief ontwerp is af. Samen met de betrokken klankbordgroep, bestaande uit bewoners van elke straat in het project, hebben wij het ontwerp gemaakt. Vervolgens hebben wij deze gepresenteerd en besproken tijdens de presentatie op 6 mei. We hebben rekening gehouden met een goede balans tussen parkeren, remmen van verkeer en het toevoegen van groen.

Bekijk het ontwerp en memo’s over hoe we tot dit ontwerp zijn gekomen onderaan deze pagina.

Wanneer worden de werkzaamheden uitgevoerd?

Vanaf maandag 11 augustus start aannemer BAM met de werkzaamheden. We voeren de werkzaamheden gefaseerd uit, waarbij we stap voor stap – als een treintje – van de ene fase naar de volgende werken. Dit betekent dat elke fase grofweg bestaat uit:

  1. Weghalen van bestaande verharding
  2. Werkzaamheden aan de riolering
  3. Terugbrengen van nieuwe verharding. De aanplant van groen volgt in het plantseizoen.

Bekijk de overzichtskaart met alle fasen en de planning of download het bestand onderaan de pagina.

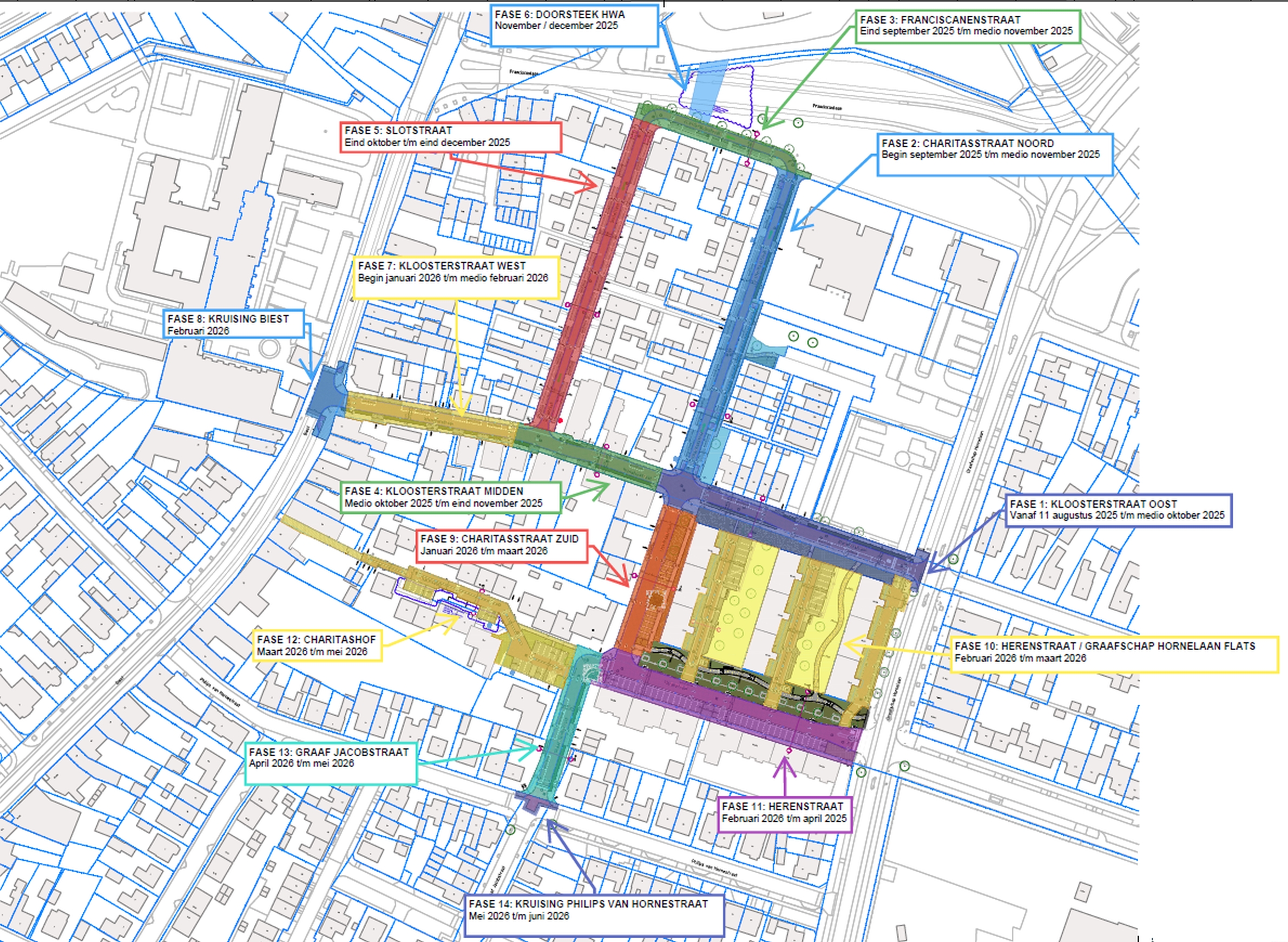

Overzichtskaart van de werkzaamheden en de planning.

Klik voor een grotere versie.

Planning (fasering)

  1. Kloosterstraat Oost: vanaf 11 augustus 2025 t/m Medio oktober 2025
  2. Charitasstraat Noord: begin september 2025 t/m Medio november 2025
  3. Franciscanenstraat: eind september 2025 t/m Medio november 2025
  4. Kloosterstraat Midden: medio oktober 2025 t/m Eind november 2025
  5. Slotstraat: eind oktober t/m eind december 2025
  6. Doorsteek Hwa: november / december 2025
  7. Kloosterstraat West: begin januari 2026 t/m medio februari 2026
  8. Kruising Biest: februari 2026
  9. Charitasstraat Zuid: januari 2026 t/m maart 2026
  10. Herenstraat / Graafschap Hornelaan Flats: februari 2026 t/m maart 2026
  11. Herenstraat: februari 2026 t/m april 2025
  12. Charitashof: maart 2026 t/m mei 2026
  13. Graaf Jacobstraat: april 2026 t/m mei 2026
  14. Kruising Philips Van Hornestraat: mei 2026 t/m juni 2026

Meer informatie of vragen?

Heb je vragen over de werkzaamheden? Of nieuwsgierig naar de uitvoering? Kom dan naar de bijeenkomst op woensdag 27 augustus. Hier geeft aannemer BAM een kijkje achter de schermen en kun je alles vragen over het project. Wij staan met onze keet en partytent langs het werkvak aan de Kloosterstraat. Loop tussen 16.30 en 19.00 uur even bij ons langs. Je bent van harte welkom!

Kijk voor meer informatie in de BouwApp, op de pagina over de Biest. Blijf op de hoogte door het project te volgen via de gele knop links bovenaan. Je krijgt dan een melding zodra er nieuws is.
Neem gerust contact op met Veerle, de Omgevingsmanager van dit project, via De BouwApp of bel naar 0620876820.
